Responsabilità del committente nei lavori edili: cosa rischi (e come tutelarti)

Andrea Lombardi 14 Maggio 2026
Committente osserva i lavori edili in cantiere con tablet in mano mentre gli operai lavorano sull'impalcatura

Chi commissiona i lavori diventa committente: un ruolo con responsabilità precise su sicurezza, titoli edilizi e rapporti di lavoro

Quando chiami un’impresa per ristrutturare casa, non sei solo un cliente: diventi un committente. E il committente, nella normativa italiana, ha obblighi precisi — sulla sicurezza del cantiere, sui titoli edilizi, sui rapporti di lavoro dei dipendenti dell’impresa che hai scelto. Ignorarli non ti protegge: la legge non distingue tra chi non sapeva e chi ha scelto di non informarsi.

In questo articolo trovi le tre dimensioni di responsabilità che acquisisce automaticamente chi commissiona lavori edili — sicurezza, urbanistica e responsabilità solidale — e una checklist concreta per tutelarti prima che il cantiere apra.

In sintesi: cosa rischi come committente?

Il committente nei lavori edili risponde su tre fronti distinti: (1) sicurezza del cantiere — obbligo di verificare l’idoneità dell’impresa e, se lavorano due o più imprese, nominare un coordinatore per la sicurezza; (2) conformità urbanistica — il titolo abilitativo (CILA, SCIA, permesso di costruire) è intestato a te, e le conseguenze di un abuso ricadono su di te; (3) responsabilità solidale — se l’impresa non paga i suoi lavoratori, potresti essere chiamato a farlo. Le sanzioni vanno dalla multa all’arresto, fino alla condanna per omicidio colposo in caso di infortuni gravi.

Chi è il committente nei lavori edili (anche senza saperlo)

Il committente è chi commissiona e finanzia un’opera edile. Non importa che tu sia proprietario, affittuario o usufruttuario: se hai firmato il contratto con l’impresa, sei tu il committente — con tutti gli obblighi che ne derivano ai sensi del D.Lgs. 81/2008.

Lo spettro di soggetti è più ampio di quanto si pensi. Rientrano nella definizione il proprietario dell’immobile, l’affittuario che ristruttura con il consenso del locatore, il comodatario, ma anche il condominio quando delibera interventi sulle parti comuni.

Conta anche l’entità dei lavori: non occorre un cantiere da mesi per acquisire il ruolo. Bastano una tinteggiatura esterna con ponteggio, la sostituzione degli infissi affidata a una ditta, o il rifacimento di un bagno con più operai. Se c’è un contratto e c’è un’impresa, c’è un committente.

Vale la pena anticipare una distinzione che approfondiremo: il committente privato e il committente che agisce come imprenditore o datore di lavoro non hanno esattamente lo stesso profilo di rischio — soprattutto sul fronte della responsabilità solidale verso i lavoratori dell’impresa.

La tua responsabilità sulla sicurezza del cantiere

Se un lavoratore si fa male nel tuo cantiere, potresti rispondere penalmente — anche se non hai toccato nulla. La legge ti assegna una posizione di garanzia dalla firma del contratto: non è una responsabilità morale, è un obbligo giuridico che scatta indipendentemente dalla tua presenza fisica in cantiere.

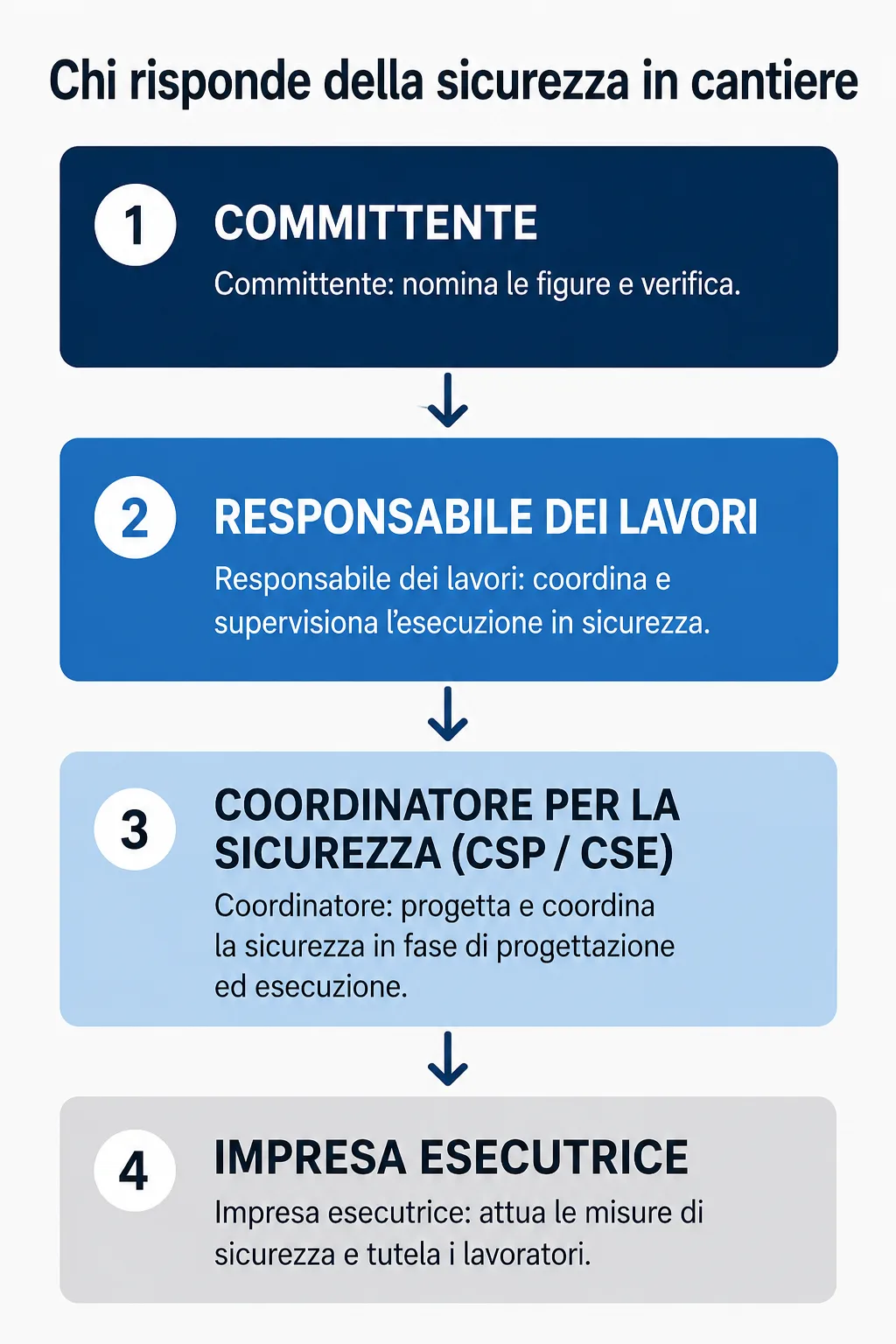

Schema delle figure di sicurezza nel cantiere edile: committente, responsabile dei lavori, coordinatore per la sicurezza CSP e CSE, impresa esecutrice
Le figure di sicurezza in cantiere e il loro rapporto con il committente

Una sola impresa o artigiano: cosa devi verificare prima di firmare

Anche quando i lavori li fa un unico artigiano — magari trovato online o passato parola — hai l’obbligo di verificarne l’idoneità tecnico-professionale prima di affidargli il cantiere.

In pratica significa chiedere: il DURC aggiornato (il documento che attesta la regolarità contributiva), l’iscrizione alla Camera di Commercio (CCIAA), e gli eventuali attestati richiesti per la tipologia di lavoro. Non è burocrazia fine a se stessa: serve a dimostrare che hai scelto con criterio.

Il principio giuridico che si applica è la culpa in eligendo: se scegli un’impresa o un lavoratore autonomo inadeguato e durante i lavori si verifica un infortunio, puoi essere ritenuto responsabile per aver scelto male — indipendentemente da chi ha commesso l’errore operativo.

Scenario concreto: hai chiamato un artigiano trovato online senza verificare nulla. Cade dal ponteggio. Puoi essere indagato per lesioni colpose — con conseguenze penali reali, anche se non eri in casa.

Il riferimento normativo è il D.Lgs. 81/2008 su Normattiva, il Testo Unico sulla sicurezza nei luoghi di lavoro che disciplina l’intera materia.

Due o più imprese: scatta l’obbligo del coordinatore per la sicurezza

Quando i lavori coinvolgono due o più imprese — anche se non lavorano contemporaneamente — la situazione cambia in modo sostanziale. Hai l’obbligo di nominare un coordinatore per la sicurezza: una figura professionale abilitata che non puoi sostituire con la buona volontà né con la presenza sul cantiere.

Esistono due figure distinte: il CSP (Coordinatore per la Sicurezza in fase di Progettazione), che si nomina contestualmente al progettista prima che i lavori inizino, e il CSE (Coordinatore per la Sicurezza in fase di Esecuzione), che entra in campo prima dell’avvio del cantiere e lo segue fino alla fine.

Oltre alla nomina del coordinatore, è obbligatoria la notifica preliminare all’ASL territorialmente competente: un documento che comunica l’apertura del cantiere, i soggetti coinvolti e le caratteristiche principali dei lavori.

Puoi nominare un responsabile dei lavori — tipicamente un tecnico abilitato — che si assume parte delle tue responsabilità. È una delega legalmente riconosciuta, ma non ti libera completamente: se non scegli una figura competente o non la supervisioni, rimani esposto.

Per approfondire il quadro normativo sulla sicurezza sul lavoro e capire come si intrecciano gli obblighi delle diverse figure, trovi una guida dedicata. Puoi consultare anche la sezione dell’INAIL – sicurezza nei cantieri per le indicazioni operative ufficiali.

La tua responsabilità urbanistico-edilizia: sei tu l’intestatario

CILA, SCIA, permesso di costruire: questi documenti li firmi tu, non l’impresa. Se i lavori vengono eseguiti senza il titolo giusto, le conseguenze ricadono su di te — anche se hai dato tutto in mano al geometra.

Il titolo abilitativo è il documento che autorizza legalmente l’intervento edilizio. Capire quale serve per i tuoi lavori è il primo passo, e la nostra guida sui permessi per ristrutturare casa ti aiuta a orientarti tra le diverse tipologie. Ma anche una volta scelto il titolo corretto, la responsabilità formale resta in capo a te: il direttore dei lavori risponde dell’esecuzione conforme al progetto, non del titolo che hai presentato.

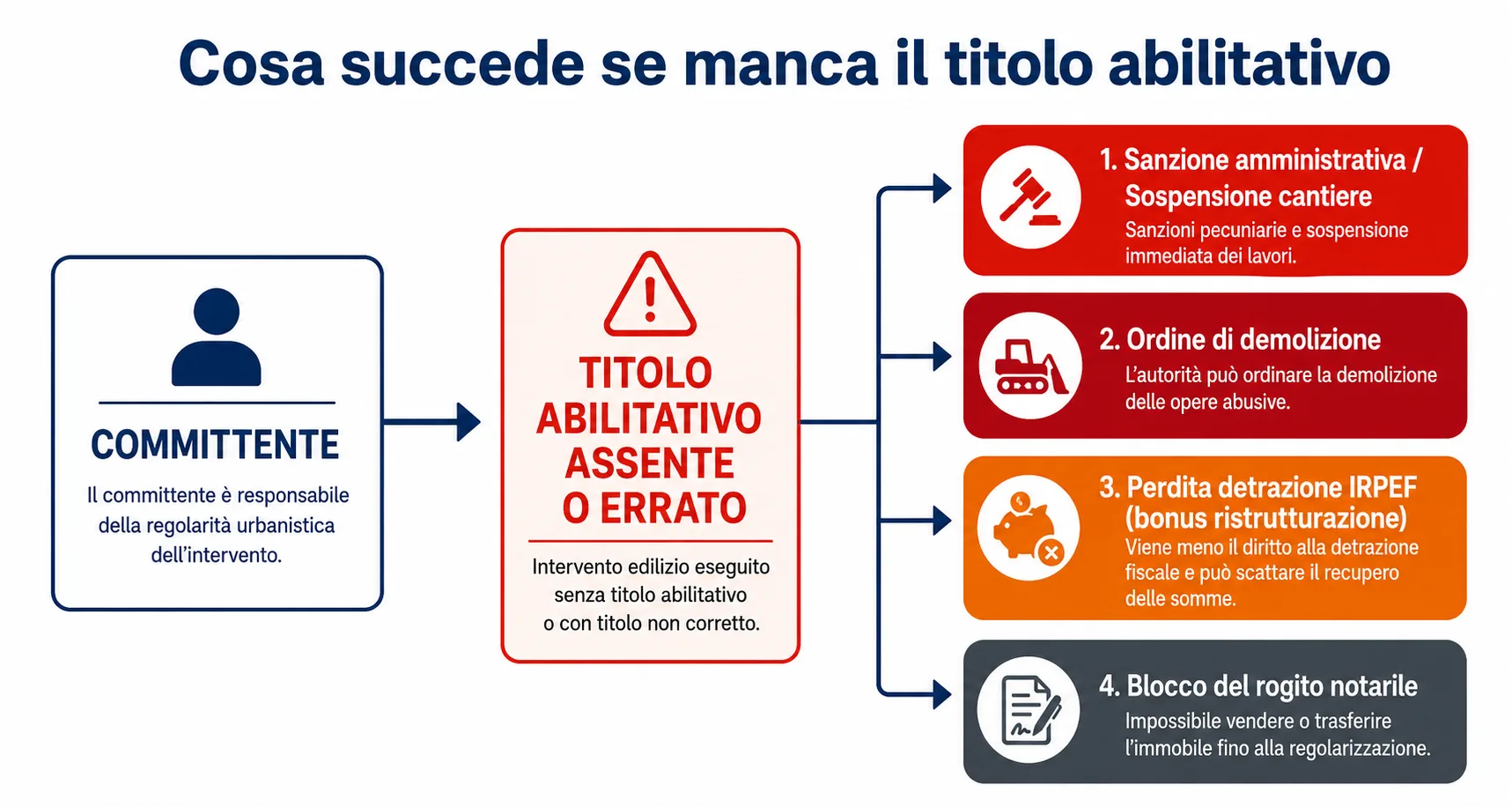

Schema delle conseguenze edilizie e fiscali per il committente che avvia lavori senza il titolo abilitativo corretto: sanzione, demolizione, perdita detrazione, blocco rogito
Le conseguenze per il committente in caso di titolo abilitativo assente o errato

C’è anche un impatto economico diretto che spesso si sottovaluta: se il titolo abilitativo è sbagliato o assente, perdi il diritto alla detrazione IRPEF del bonus ristrutturazione. L’Agenzia delle Entrate può disconoscere le detrazioni già fruite, con conseguente recupero delle somme. Un errore burocratico che si trasforma in un danno economico concreto.

Cosa rischi se i lavori vengono eseguiti senza titolo o con il titolo sbagliato

Le conseguenze variano in base alla gravità dell’irregolarità, ma nessuno scenario è privo di rischi.

Gli interventi in edilizia libera eseguiti in modo non conforme possono comportare una sanzione amministrativa. Se invece presenti una CILA per lavori che richiederebbero una SCIA — magari perché l’impresa ti ha detto che “va bene così” — l’Agenzia delle Entrate può disconoscere la detrazione fiscale già richiesta.

Nei casi più gravi, quando i lavori incidono sulla struttura dell’edificio o modificano la sagoma senza il permesso di costruire, scattano la sospensione del cantiere e l’ordine di demolizione: rimettere a posto può costare più dei lavori stessi.

C’è poi un aspetto che molti scoprono solo al momento di vendere: gli abusi edilizi bloccano il rogito. Prima di firmare davanti al notaio, la situazione deve essere regolare — e verificare la conformità catastale e urbanistica dell’immobile è un passaggio che non puoi ignorare. In alcuni casi il Decreto Salva Casa ha aperto la strada alla regolarizzazione di irregolarità minori, ma non copre gli abusi sostanziali.

La responsabilità solidale: retribuzioni e contributi dei lavoratori

Se l’impresa che hai assunto non paga i suoi operai o non versa i contributi, potresti essere chiamato a farlo tu. È la responsabilità solidale — poco conosciuta, ma concreta.

Il fondamento normativo è l’art. 29, comma 2 del D.Lgs. 276/2003: in un rapporto di appalto, il committente risponde in solido con l’appaltatore — e con eventuali subappaltatori — per i trattamenti retributivi non corrisposti ai lavoratori, inclusi tredicesima e TFR, e per i contributi previdenziali non versati all’INPS e i premi assicurativi dovuti all’INAIL. La finestra temporale è di due anni dalla cessazione dell’appalto: un arco di tempo lungo, che può sorprenderti anche a cantiere abbondantemente concluso.

Un chiarimento importante per chi commissiona lavori come privato: la norma si applica letteralmente al “committente imprenditore o datore di lavoro”. Il privato consumer puro — quello che ristruttura casa propria senza alcuna finalità d’impresa — è tendenzialmente escluso dall’ambito di applicazione diretta. Tuttavia il confine non è sempre netto, e in presenza di lavori di una certa entità o complessità, vale la pena non dare nulla per scontato.

Come ridurre il rischio in ogni caso: richiedi il DURC prima di firmare il contratto, inserisci una clausola che obblighi l’appaltatore a esibire periodicamente le buste paga dei lavoratori impiegati, e verifica durante l’esecuzione. Attenzione però: richiedere il DURC da solo non è sufficiente a liberarti dalla responsabilità solidale — lo ha chiarito la giurisprudenza in più occasioni. Serve un controllo continuativo, non una verifica una tantum.

Le sanzioni: un quadro concreto

Le conseguenze per il committente che non rispetta gli obblighi di legge vanno dalla multa all’arresto, fino alla condanna per omicidio colposo. Ecco il quadro reale.

Violazione Sanzione
Mancata nomina del coordinatore (quando obbligatoria) Arresto 3–6 mesi oppure ammenda €2.500–€6.400
Mancata verifica idoneità + infortunio Responsabilità penale per lesioni colpose o omicidio colposo
Lavori strutturali senza SCIA Sanzione amministrativa + eventuale sospensione cantiere
Titolo edilizio assente o insufficiente Perdita detrazione IRPEF (bonus ristrutturazione)
Responsabilità solidale retributiva Pagamento stipendi e contributi arretrati dei lavoratori

Le sanzioni penali non sono un’ipotesi remota riservata ai grandi cantieri. La Cassazione penale, con la sentenza n. 42465/2010, ha sancito in modo esplicito la responsabilità del committente anche per lavori eseguiti in abitazioni private — un orientamento che i tribunali hanno consolidato negli anni successivi. Il principio è chiaro: chi commissiona i lavori non è un soggetto neutro, ma una figura con obblighi di controllo e garanzia che la legge considera responsabile quando quegli obblighi vengono disattesi.

Come tutelarti: la checklist prima di aprire il cantiere

Prima che il primo operaio metta piede in casa tua, ci sono sei verifiche da fare. Nessuna richiede competenze legali — richiedono solo di chiederle.

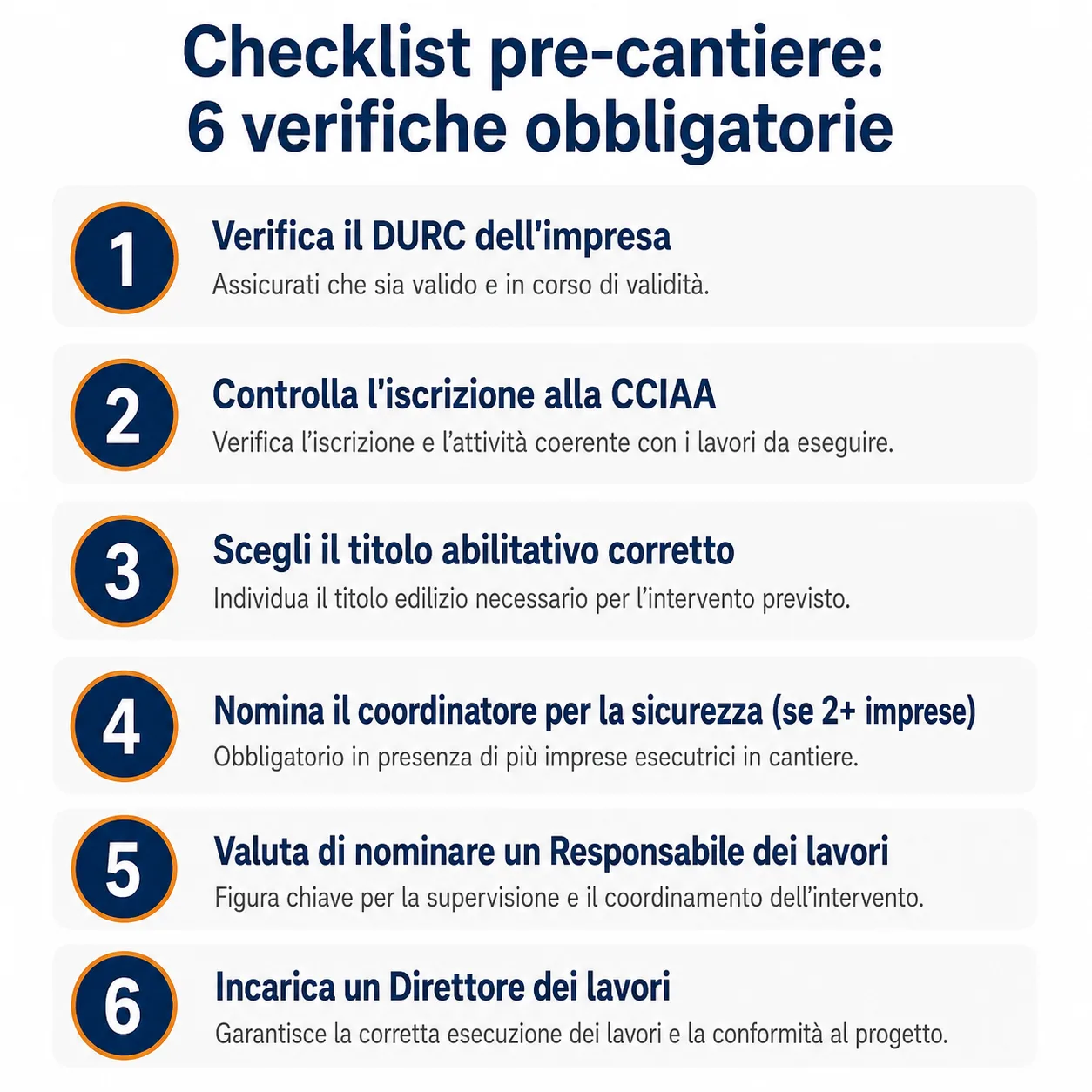

Checklist pre-cantiere per il committente: sei passi per tutelarsi prima dell'inizio dei lavori edili — DURC, CCIAA, titolo abilitativo, coordinatore sicurezza, responsabile dei lavori, direttore dei lavori
Le sei verifiche da fare prima di aprire un cantiere edilizio

Ecco cosa controllare prima di firmare qualsiasi contratto e prima che i lavori inizino:

  1. Verifica il DURC dell’impresa. Il documento di regolarità contributiva ti dice se l’impresa è in regola con INPS e INAIL. Se non lo è, il rischio di responsabilità solidale ricade anche su di te — non solo sull’appaltatore.
  2. Controlla l’iscrizione alla CCIAA. Una visura camerale costa pochi euro e ti conferma che l’impresa esiste davvero, è attiva e opera nel settore dichiarato. È il primo filtro contro i soggetti improvvisati.
  3. Scegli il titolo abilitativo corretto. CILA, SCIA o permesso di costruire: sei tu l’intestatario, e l’errore ricade su di te. Se non sei sicuro di quale serve, chiedilo al tecnico prima di presentare qualsiasi pratica.
  4. Nomina il coordinatore per la sicurezza se lavorano due o più imprese. Non è una formalità opzionale: la mancata nomina espone a sanzioni penali dirette, indipendentemente da cosa accade in cantiere.
  5. Valuta di nominare un responsabile dei lavori. Se non hai competenze tecniche — e nella maggior parte dei casi non le hai — questa figura si assume formalmente parte delle tue responsabilità. È una delega riconosciuta dalla legge, non una scappatoia.
  6. Incarica un direttore dei lavori. Non serve solo a garantire la qualità dell’esecuzione: ti protegge in caso di contestazioni future sulla conformità dei lavori al progetto approvato.

Per concludere

Commissionare lavori edili significa assumere responsabilità su tre fronti contemporaneamente: sicurezza del cantiere, conformità urbanistica e rapporti di lavoro dell’impresa che hai scelto. Nessuno dei tre è delegabile completamente — puoi distribuire compiti e nominare figure tecniche, ma la tua posizione giuridica rimane.

La protezione più efficace è affidarsi a un tecnico abilitato — geometra, architetto o ingegnere — che segua i lavori dalla pratica edilizia fino alla direzione esecutiva. Costa, ma costa meno di un contenzioso.

Prima di aprire il cantiere, assicurati di avere il titolo abilitativo giusto: la nostra guida sui permessi per ristrutturare casa ti spiega qual è.

Andrea Lombardi
Andrea Lombardi

Scrive di cambiamenti sociali, demografia e trasformazioni della vita quotidiana, analizzando l’impatto delle innovazioni e delle dinamiche culturali nel medio periodo. Si occupa anche di temi legati alla casa e agli aspetti pratici ed amministrativi legati ad essa

Continue Reading

Previous: Registro Imprese: cos’è, come iscriversi e come ottenere visure e certificati

Articoli correlati

proprietario di casa e tecnico esaminano planimetrie per ristrutturazione bagno cucina Ristrutturare bagno e cucina: quali permessi servono davvero (e quando non ne servono)
  • Casa & Manutenzione

Ristrutturare bagno e cucina: quali permessi servono davvero (e quando non ne servono)

Andrea Lombardi 15 Aprile 2026
amministratore di condominio alla scrivania con documenti e registri condominiali Amministratore di condominio: obblighi, revoca e compenso
  • Casa & Manutenzione

Amministratore di condominio: obblighi, revoca e compenso

Andrea Lombardi 7 Aprile 2026
Documenti catastali e urbanistici su scrivania per verifica conformità immobile Conformità catastale e urbanistica: cosa sono, differenze e come verificarle prima del rogito
  • Casa & Manutenzione

Conformità catastale e urbanistica: cosa sono, differenze e come verificarle prima del rogito

Andrea Lombardi 6 Aprile 2026
Proprietario di casa e geometra esaminano le planimetrie per scegliere il permesso di ristrutturazione corretto tra CILA, SCIA e permesso di costruire Permessi per ristrutturare casa nel 2026: CILA, SCIA o permesso di costruire (e quando non serve nulla)
  • Articoli in evidenza
  • Casa & Manutenzione

Permessi per ristrutturare casa nel 2026: CILA, SCIA o permesso di costruire (e quando non serve nulla)

Andrea Lombardi 2 Aprile 2026
Proprietario di casa consulta il libretto di impianto obbligatorio Libretto di impianto: cos’è, chi deve averlo e cosa rischi se non ce l’hai
  • Casa & Manutenzione

Libretto di impianto: cos’è, chi deve averlo e cosa rischi se non ce l’hai

Andrea Lombardi 31 Marzo 2026
Tabelle millesimali: guida alla modifica con maggioranza o unanimità Tabelle millesimali: quando e come si possono modificare (senza litigare)
  • Casa & Manutenzione

Tabelle millesimali: quando e come si possono modificare (senza litigare)

Andrea Lombardi 27 Marzo 2026

Ultimi articoli

Committente osserva i lavori edili in cantiere con tablet in mano mentre gli operai lavorano sull'impalcatura Responsabilità del committente nei lavori edili: cosa rischi (e come tutelarti)
  • Casa & Manutenzione

Responsabilità del committente nei lavori edili: cosa rischi (e come tutelarti)

Guida completa al Registro Imprese: iscrizione, visura camerale e certificato camerale Registro Imprese: cos’è, come iscriversi e come ottenere visure e certificati
  • Lavoro & Imprese

Registro Imprese: cos’è, come iscriversi e come ottenere visure e certificati

Schema del passaggio da periodo di prova gratuita ad abbonamento vincolante Prova gratuita abbonamento: quando diventa vincolante e come annullare
  • Consumi & Servizi

Prova gratuita abbonamento: quando diventa vincolante e come annullare

Infografica massimali minimi RC auto 2026: 6.450.000 euro per danni alle persone e 1.300.000 euro per danni alle cose Massimali RC Auto 2026: quanto vale la copertura minima e quando non basta
  • Mobilità

Massimali RC Auto 2026: quanto vale la copertura minima e quando non basta

Infografica tabella punti patente per eccesso di velocità 2026: tutte le fasce km/h con decurtazione punti e importo multa Punti patente per eccesso di velocità: tabella completa 2026
  • Mobilità

Punti patente per eccesso di velocità: tabella completa 2026

Lavoratore che esamina la propria busta paga con il calcolo del TFR TFR: cos’è, come si calcola e quando viene pagato (guida 2026)
  • Lavoro & Imprese

TFR: cos’è, come si calcola e quando viene pagato (guida 2026)

Guida completa NASpI 2026: requisiti, importo e domanda INPS NASpI 2026: requisiti, importo, durata e come fare domanda all’INPS
  • Lavoro & Imprese

NASpI 2026: requisiti, importo, durata e come fare domanda all’INPS

Infografica sul consenso al Fascicolo Sanitario Elettronico: gestione, revoca e accesso ai dati sanitari in Italia nel 2026 Consenso FSE: come gestirlo, revocarlo e cosa succede se lo neghi
  • Attualità & Regole

Consenso FSE: come gestirlo, revocarlo e cosa succede se lo neghi

FSE 2026: come accedere al Fascicolo Sanitario Elettronico online FSE 2026: come accedere, cosa contiene e come delegare
  • Attualità & Regole

FSE 2026: come accedere, cosa contiene e come delegare

Cittadino che accede al fascicolo sanitario elettronico da smartphone Fascicolo Sanitario Elettronico: guida completa all’accesso, al consenso e alle novità 2026
  • Articoli in evidenza
  • Attualità & Regole

Fascicolo Sanitario Elettronico: guida completa all’accesso, al consenso e alle novità 2026

Categorie

  • Aggiornamenti
  • Articoli in evidenza
  • Attualità & Regole
  • Casa & Manutenzione
  • Consumi & Servizi
  • Lavoro & Imprese
  • Mobilità
  • Chi siamo
  • Contatti
  • Privacy Policy
  • Cookie Policy
© Dossier Italia – Tutti i diritti riservati
